木瓦安装流程简单介绍
时间: 2018-07-10浏览次数:
木瓦屋顶木瓦和外墙木瓦的安装基本上差不多,屋顶木瓦安装稍微繁琐一些,那就是做防水,如果防水出问题就会导致屋面漏雨的现象,我们在安装的时候注意一些细节上的问题就可以了

木瓦,屋顶木瓦片和外墙装饰木瓦的安装方法基本上差不多,屋顶木瓦安装稍微繁琐一些,那就是做防水,如果防水出问题就会导致屋面漏雨的现象,我们在安装的时候应当注意一些细节上的问题就可以了。
屋顶木瓦安装一般有两种方式安装:一种是挂瓦条安装,一种的屋面板直接安装,一般户外凉亭,长廊屋面都是挂瓦条安装固定,下面是安装木瓦我们应该准备的材料和一些安装简易方法。
1.防腐木古挂瓦条一般厚度在20-25之间不低于20mm 宽度正常30-40mm都可以。
2..不锈钢钉,切记一定要是不锈钢钉不然在户外会生锈这样影响木瓦在户外的使用年限。
3..防水卷材,先将防水铺在屋面板上,将事先准备好的龙骨条用不锈钢钉固定在屋面板下面的龙骨上,安装龙骨的间距、标高应当符合设计要求,挂瓦条必须平直接头必须在下面的龙骨椽条上,钉置牢固,不得漏钉,接头要错开,同一椽条上不得连续超过三个接头。
4..安装木瓦配有的防水层,每层叠合搭接安装,将防水裁成406或者305和木瓦片出不多尺寸,上端与木瓦齐平并与木瓦同步安装,也可在木板瓦上再铺设一层防水层,双层防水设防更有效的起到防水防漏作用。
5.木瓦安装从檐口从从下往上开始,檐口第一排安装好厚,在最低那排木瓦上面再钉一排木瓦,上面那排要将下面那排两块之间的缝隙盖住,下钉的位置要能给第二排木瓦盖住。所以,第一排一般都是双层的。 在第一排的往上一定距离错开在安装订第二排,第二排要盖住第一排上层木瓦的缝隙及钉眼部位。木瓦和防水同时进行各排依此类推。也就是一层木瓦片一层防水,这样双层防水就不会造成漏雨的现象.

木瓦片

下面是一张木瓦屋顶安装流程的简单示意图:

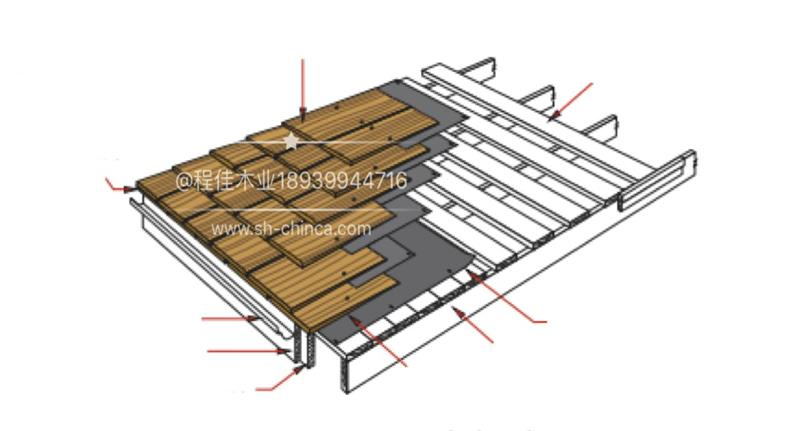

木瓦安装示意图

木瓦屋顶

鱼鳞木瓦

木瓦安装
